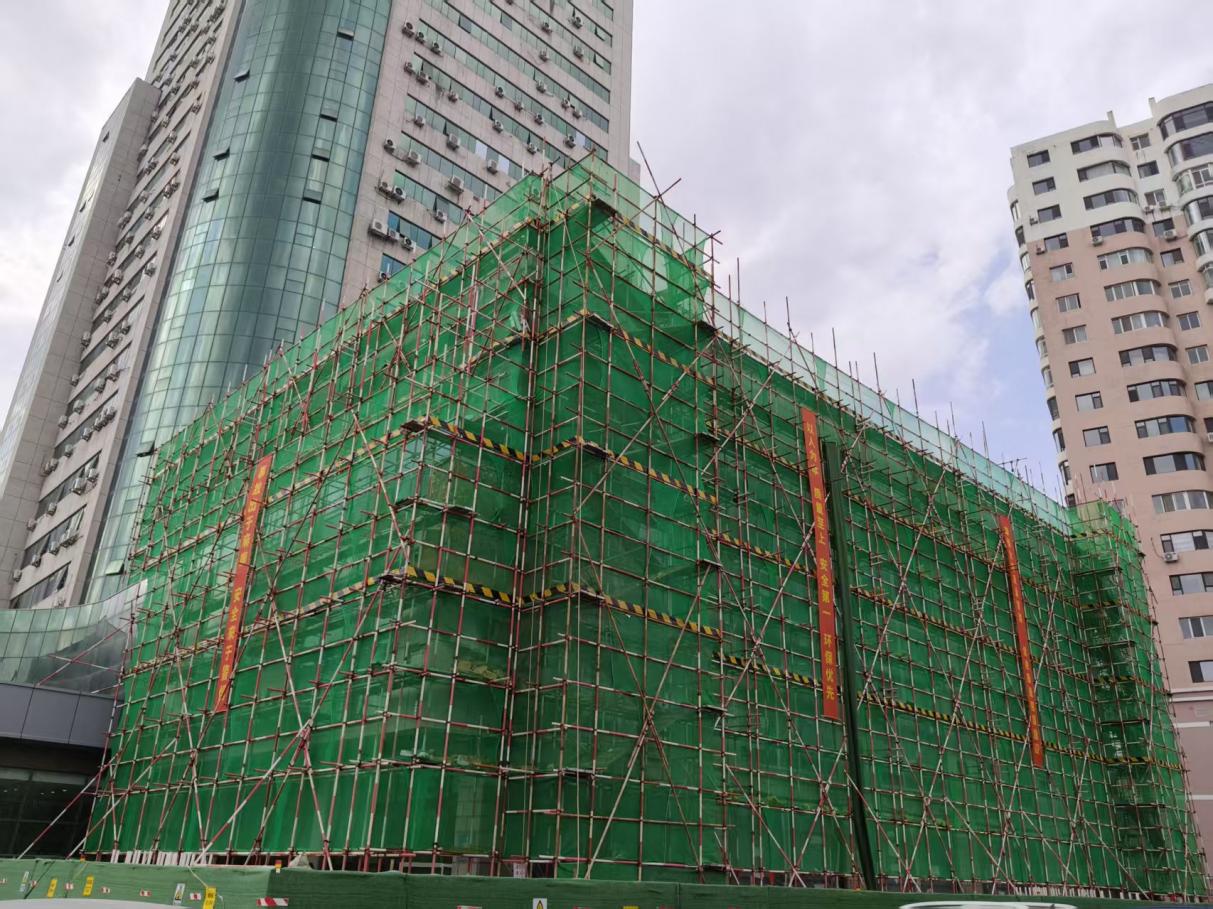

近日,由裝飾分公司承建的中石油吉林化工工程有限公司食堂外墻改造項目圓滿交付。項目自9月6日開工,至10月4日腳手架拆除完畢,歷時28天。分公司憑借高效的現場管理能力、迅速的方案優化能力及緊密有序的團隊協作,在復雜的施工環境與突發需求中,交出了一份亮眼的“履約答卷”。
|
解決“人車密集”難題,筑牢文明施工防線
本次改造的核心難點在于施工區域緊鄰企業辦公與生活區——每日高峰時段車流、人流密集,架體搭設、外墻作業不僅要保障施工安全,更要避免對員工日常通行、生活秩序造成影響。
為此,項目部從“精細化管理”著手:提前規劃施工動線,在架體周邊設置物理隔離圍擋與醒目警示標識,劃分行人、車輛專用通道,并安排專人在早晚高峰時段現場疏導;嚴格管控施工時間,避開員工上下班、就餐等核心時段,將噪音大、影響廣的作業集中在非高峰時段完成;落實“日產日清”管理,每日施工結束后立即清理現場廢料與工具,確保周邊道路整潔暢通,最大限度降低對企業日常運營的干擾,全程實現“施工不擾民、安全零事故”。
快速響應方案變更,高效完成審批備案
項目推進至關鍵節點,業主方提出調整外墻施工措施的需求,而此時原方案已臨近啟動。面對“工期緊、流程多”的雙重壓力,項目部第一時間啟動應急響應:24小時內組建專項小組,結合業主新要求重新勘察現場、優化方案,同步對接技術、安全等部門,連夜完成方案修訂與內部審批,確保項目在合規前提下快速重啟,避免工期延誤。
|
全員協同破局攻堅 凝聚團隊作戰合力
項目順利交付的背后,是“上下聯動、全員協同”的團隊力量支撐。施工期間,項目部打破崗位壁壘,實行“齊抓共管”機制——技術人員同步跟進安全巡查,安全員參與工序質量驗收,確保每個環節無疏漏;針對現場管理壓力驟增的情況,分公司領導根據項目需求,動態調配經驗豐富的管理人員支援,補充現場疏導、質量管控等關鍵崗位力量。
從方案變更后的緊急攻堅,到日常施工的細節把控,團隊成員各司其職又協同補位,在短短28天的極限工期中跑出了“北建速度”,既保障了工程進度,也守住了安全與質量底線,用實際行動詮釋了“上下一心、攻堅克難”的團隊精神。
此次改造不僅為中石油吉林化工食堂筑牢了安全美觀的外墻屏障,更彰顯了裝飾分公司在項目中的綜合服務實力,為后續合作奠定堅實基礎。
