第六分公司圓滿完成塔二期兩個成品倉庫模塊吊裝任務
5月31日,伴隨著FDPE成品倉庫模塊9正式吊裝完成,第六分公司承建的獨山子石化公司塔里木120萬噸/年二期乙烯項目成品倉庫模塊化吊裝圓滿完成。
業主要求6月15日完成地面無土化施工,現場工期緊張。第六分公司黨支部書記劉青華按照現場施工要求編制了模塊安裝進度計劃,以李樹新為代表的作業人員嚴格按照進度計劃進行施工,克服現場防火涂料二次噴涂間隔時間長、電氣及噴淋結構交叉作業、現場材料到貨不匹配、PT檢測時間長等諸多困難,吊裝前由質量負責人孫濤、安全負責人曹建強組織相關專業責任工程師進行了聯合檢查,對模塊安裝方位、施工安全措施及吊車、索具受力情況進行聯合檢查,確認合格后由吊裝總指揮簽發吊裝命令書開始吊裝作業。

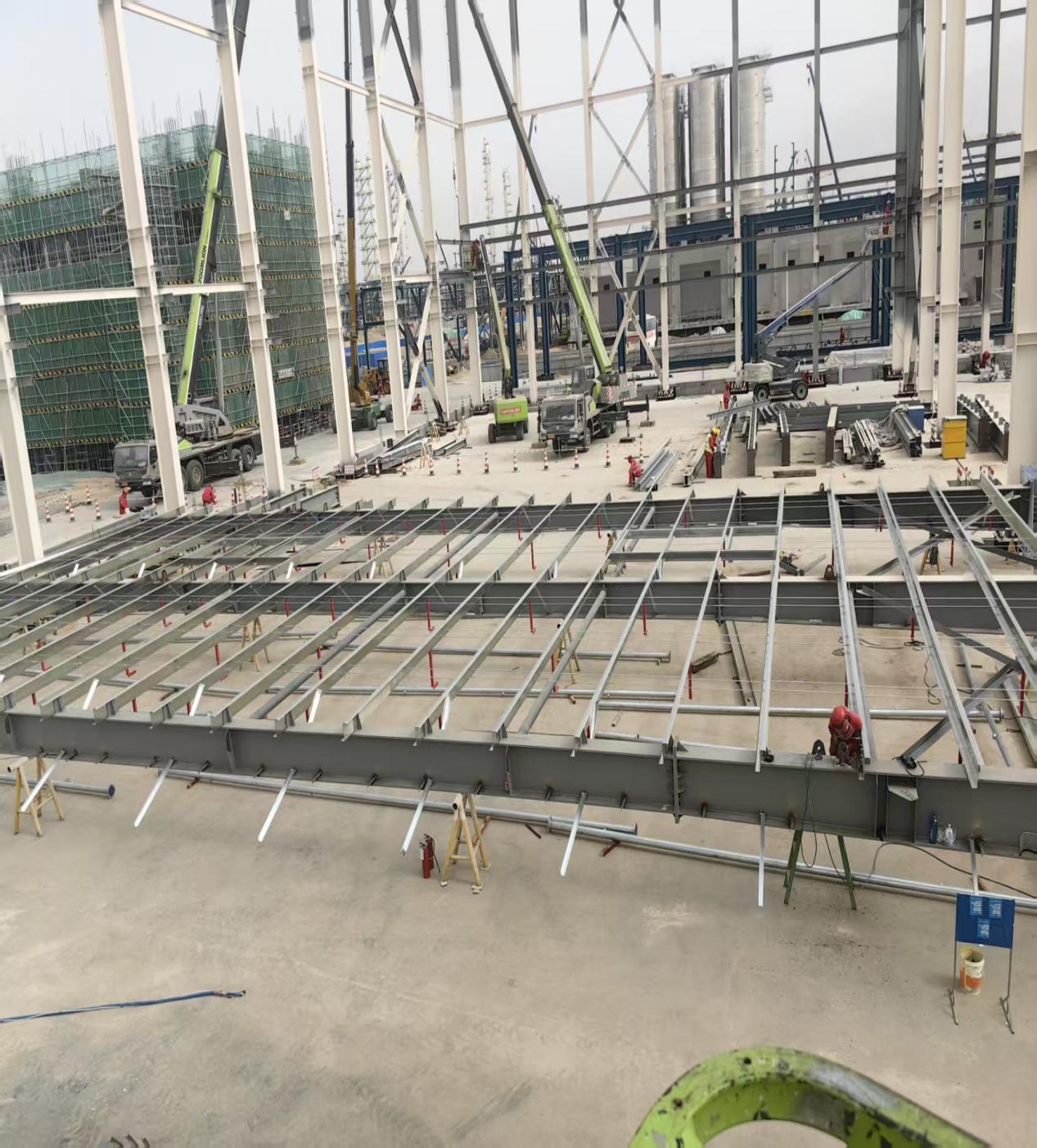

模塊吊裝中,模塊組裝位于立柱下方,需協調鋼結構安裝、防火涂料、消防管線、電器照明,吊耳檢測等多方隊伍。工期緊張,需確保1個模塊在4天內所有工序完成并聯合驗收合格。

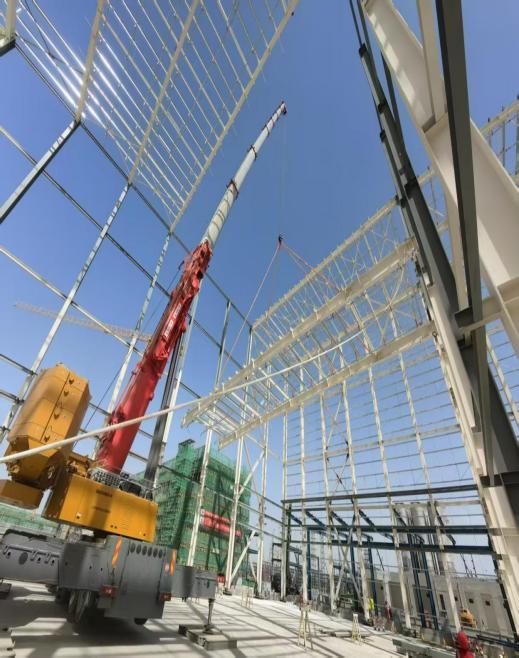

2025年4月26日,LDPE成品倉庫第一吊起鉤。
2025年5月8日,6個模塊組裝并驗收合格,吊車轉場進入FDPE成品倉庫進行吊裝。
2025年5月13日,完成6個模塊組裝并驗收合格,吊車回到LDPE成品倉庫,吊裝剩下的6個大模塊。
2025年5 月19日,順利完成剩下的6個三軸線模塊吊裝,400噸履帶吊轉場進入FDPE成品倉庫進行吊裝。

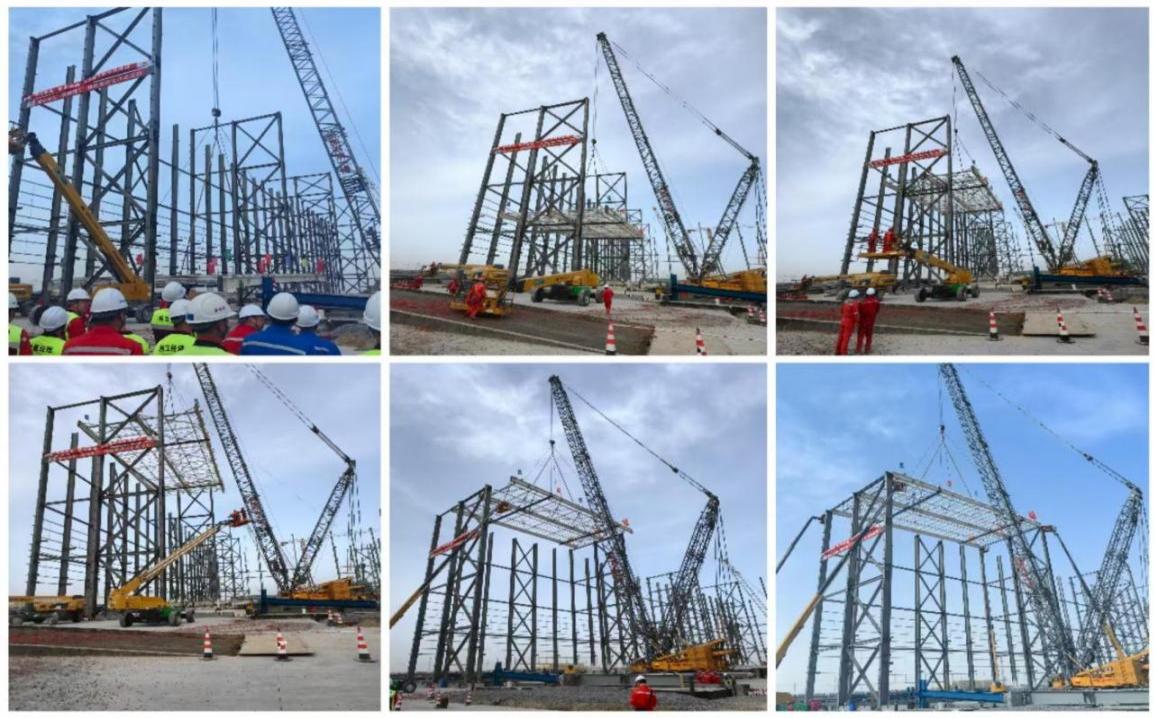

2025年2025年5月25日,2個成品庫完成所有三軸線模塊的吊裝任務,履帶式吊車退場。
2025年5月31日,350噸汽車吊順利完成FDPE成品倉庫4個二軸線模塊吊裝。
至此,LDPE/PP成品倉庫和FDPE/PP成品倉庫的模塊化吊裝全部施工節點成功完成。

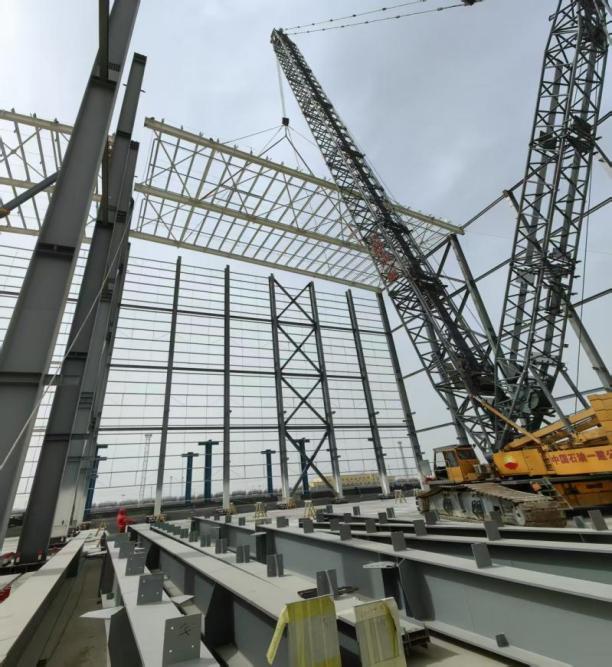

(2025年4月26日屋面三軸線模塊采用400噸履帶吊吊裝)


吊裝過程中,第六分公司項目部現場技術人員工作嚴謹,各專業作業人員及現場指揮配合默契,項目部想方設法、不斷克服模塊組裝及對接工藝復雜、迎接檢查、工期緊張等困難,全體人員戮力同心,精心組織,攻堅克難,用優秀的項目管理能力、高標準的施工質量和按期完成兩個成品倉庫的施工節點要求,贏得了建設單位獨山子石化公司黨支部書記冉克松、監理單位蘭州寰球監理公司總監高玉丞、總包單位項目經理于哲的一致認可。

實干為要、再接再厲,項目部人員將全面貫徹落實“求實、誠信、創新”的企業精神,用嚴謹?shù)淖黠L、務實的態度、扎實的工作確保塔二期乙烯項目成品倉庫工程高質量交付。
